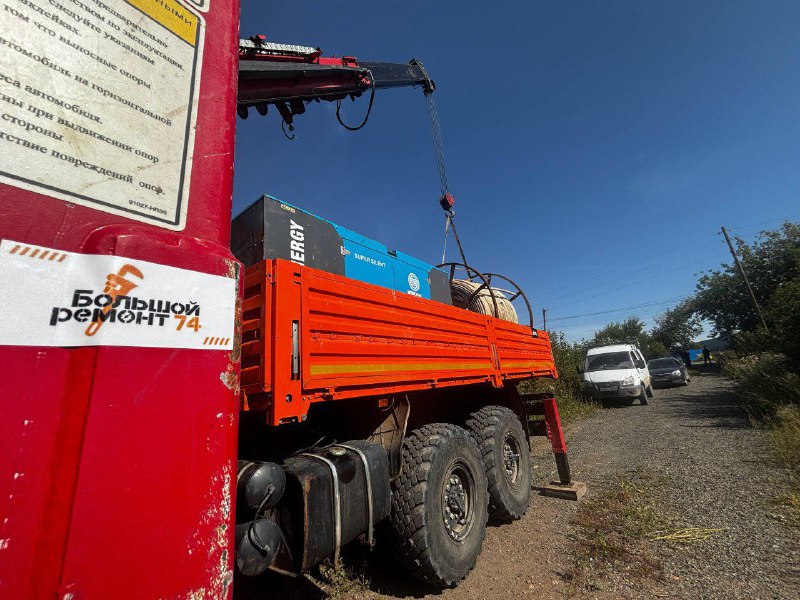

В рамках проекта «Большой ремонт 74», который реализуется по всей Челябинской области, в Копейском городском округе ведется строительство основного магистрального водовода диаметром 800 мм, протяженностью около 24 километров и проводится реконструкция магистрального канализационного коллектора Д-1000.

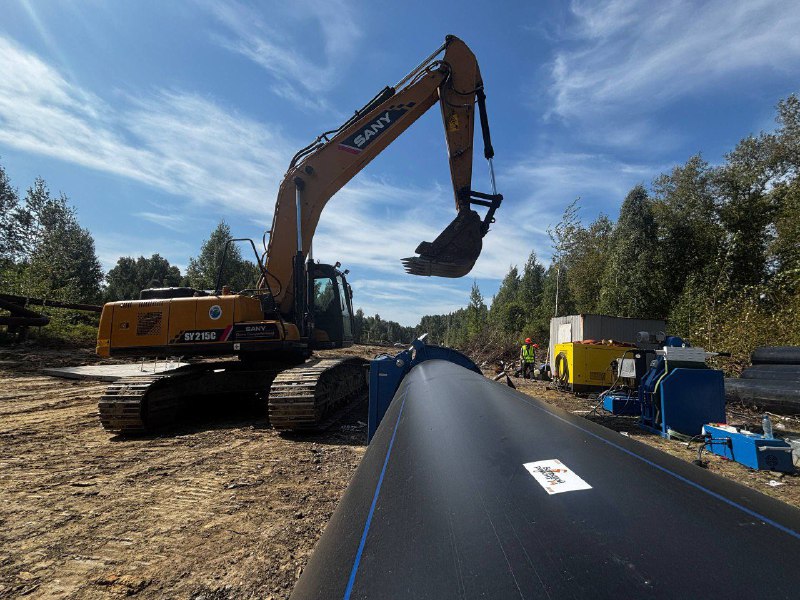

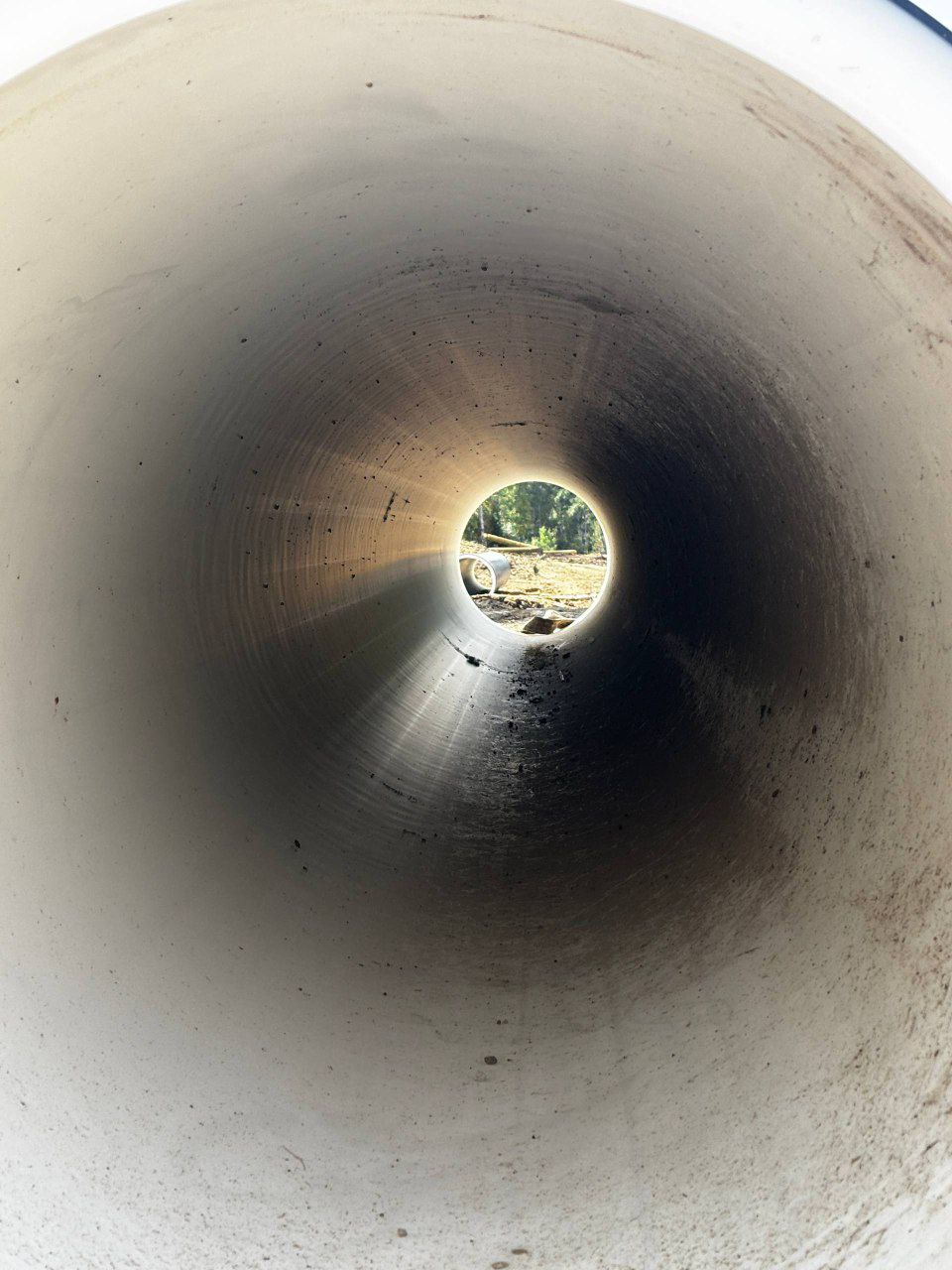

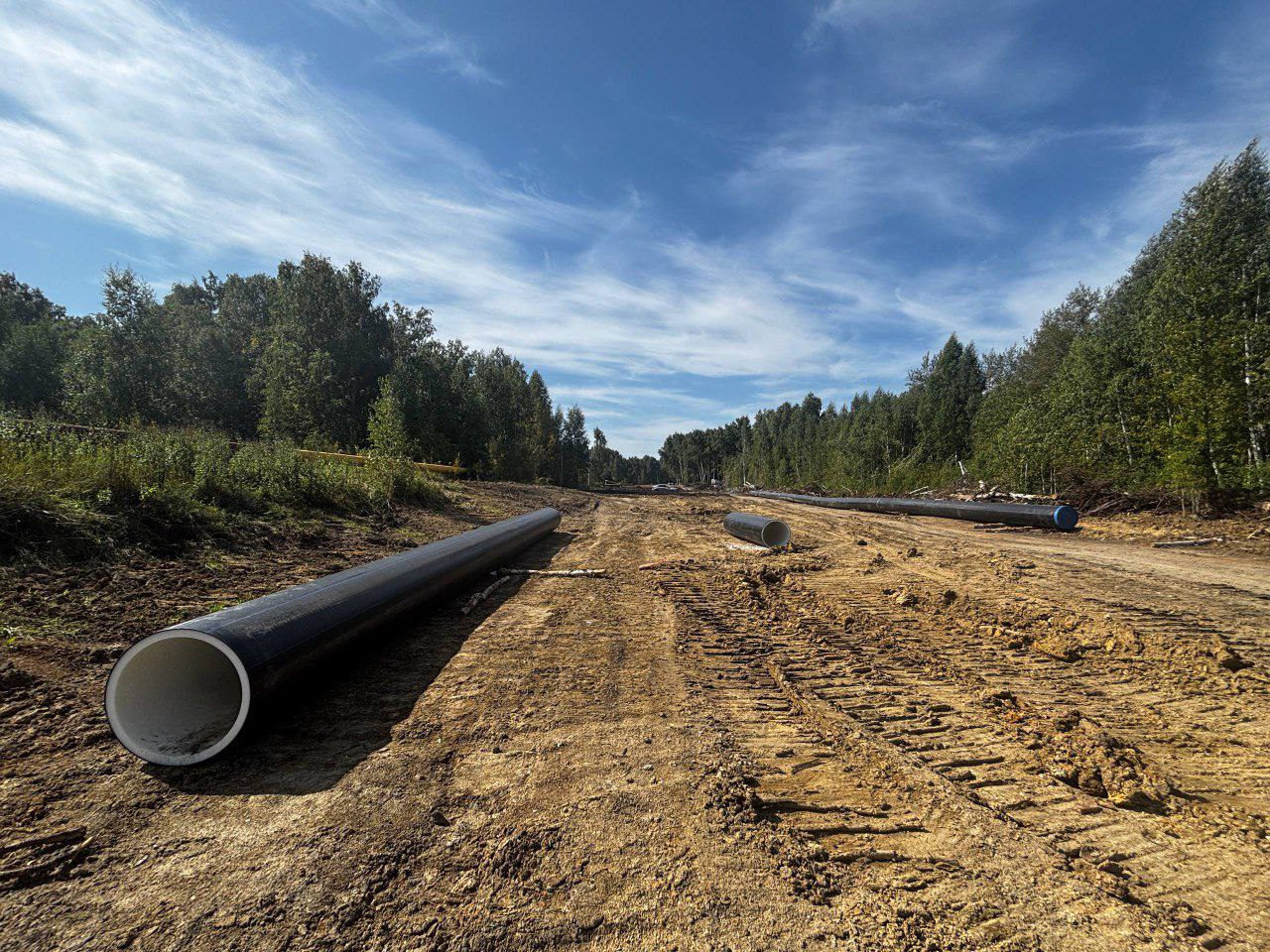

Строительство водовода идет от Сосновских очистных сооружений – до насосной станции III Подъема по улице Сергея Тюленина, 1. По состоянию на август текущего года на строительной площадке смонтировано и уложено в траншее - 3465 погонных метров трубы, на площадку завезено - 7006,5 погонных метров.
Работает 31 человек и 13 единиц спецтехники.
Также в Копейском городском округе завершается строительство городского канализационного коллектора в рамках проекта «Реконструкция системы водоотведения Копейского городского округа».

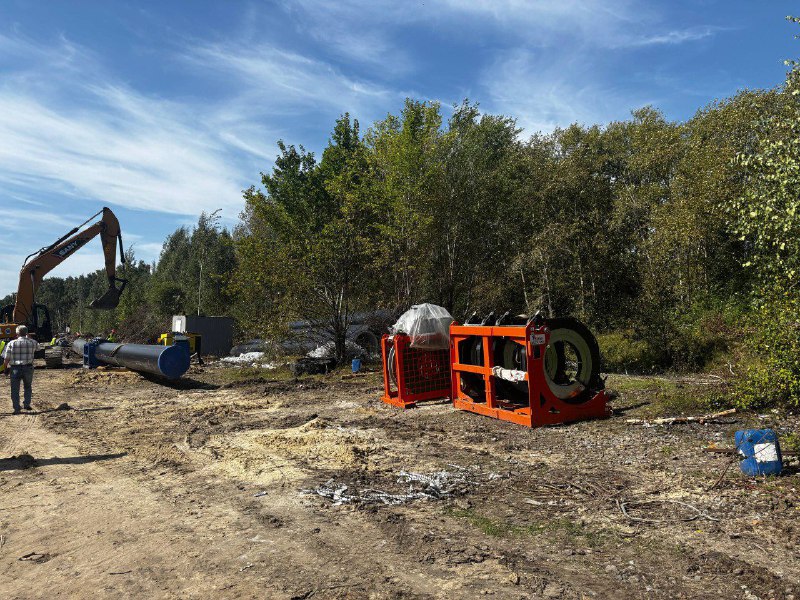

По словам директора МУП «Копейские системы водоснабжения и водоотведения» Кирилла Корякина, работы ведутся двумя способами: открытым и закрытым, путем санации — бестраншейный метод восстановления и ремонта изношенных участков трубопроводов с сохранением пропускной способности трубопровода, без полной остановки его работы.
В состав проекта включена реализация двух объектов: «Проектирование и реконструкция канализационного коллектора от улицы Сутягина, 5А до очистных сооружений канализации на озере Курлады» и «Проектирование и первый этап реконструкции очистных сооружений канализации на озере Курлады».
В рамках проекта «Проектирование и реконструкция канализационного коллектора от улицы Сутягина, 5А до очистных сооружений канализации на озере Курлады» уложено открытым способом 2025 погонных метров трубы (100% от проектного объема). Закрытым способом спирально-навивным методом – 1528 погонных метров трубы (67% от проектного объема).
Кроме того, обустроены 26 канализационных колодцев (87% от проектного объема).
Планируемый срок окончания работ до конца 2025 года.
В рамках проекта «Проектирование и первый этап реконструкции очистных сооружений канализации на озере Курлады» ведутся работы по подготовке проектно-сметной документации. Срок выполнения строительно-монтажных работ запланирован на декабрь 2026 года.
Первый заместитель Министра жилищно-коммунального хозяйства по Челябинской области Максим Корнеев отметил, что на территории Челябинской области в 2025 году в рамках проекта «Большой ремонт 74» реализуется 125 объектов в 40 муниципалитетах.
Платформа обратной связи (ПОС) - это единое окно для подачи электронных сообщений в органы власти регионального и муниципального уровня.
Она выступает цифровым механизмом общественного контроля.
Платформа обратной связи реализуется в рамках национального проекта "Цифровая экономика", инициированного Президентом РФ.
Платформа обратной связи (ПОС) позволяет через форму обратной связи на портале Госуслуг не только направлять свои обращения, но и участвовать в опросах, голосованиях и общественных обсуждениях.
Подробную информацию о ПОС можно узнать тут:pos.gosuslugi.ru
